福島輻射汙水 拖緩善後進度

范捷茵 2014/11/13 17:48 點閱 3777 次

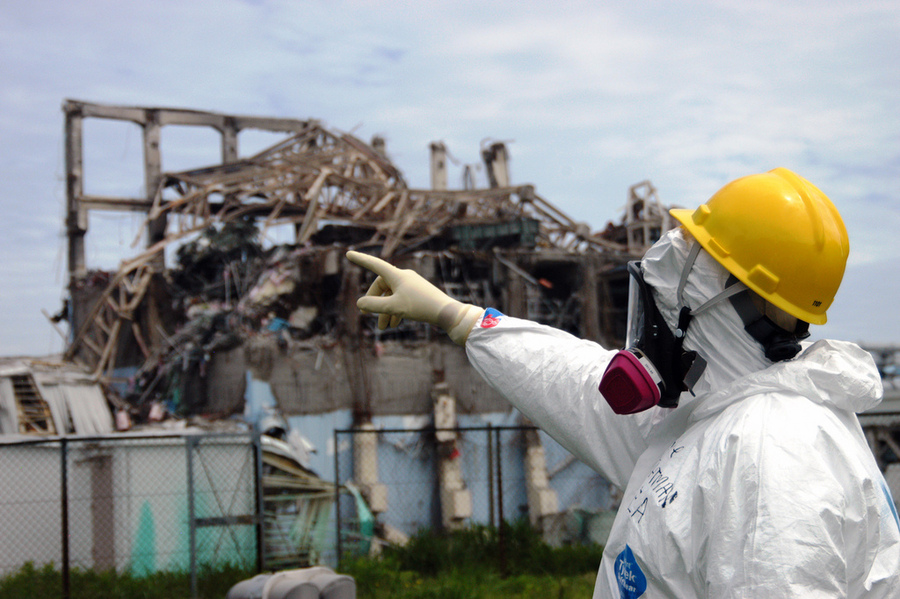

日本福島核電廠善後工作,因為輻射汙水問題掣肘。(photo by  IAEA Imagebank on Flickr – used under Creative Commons license)
日本福島核電廠善後工作,因為輻射汙水問題掣肘。(photo by IAEA Imagebank on Flickr – used under Creative Commons license)

【台灣醒報記者范捷茵綜合報導】福島核災事故明年進入4週年,善後工作雖然持續進行,卻因為廠內龐大的輻射汙水量,耗去大量人力與資源。預計還需耗時40年,並再投入10兆日圓,才能讓福島核電廠順利除役。

3年前日本311強震引發的強烈海嘯,破壞福島核電廠的冷卻系統,造成爐心溫度過高進而氫爆,有3座反應爐嚴重熔毀。事件過後,日本計畫除役廠區6座反應爐,過程需要移除核燃料棒、拆解設施與建物、除汙等,卻因為核電廠內大量的輻射汙水,包括幫助反應爐降溫的灌水,以及核電廠底下受汙染的地下水,而進度卡關。

「解決汙水是當前最急迫的問題。」福島核電站經理小野晃表示,每天有6千位員工穿著厚厚的防護衣進核電廠工作,目前分配約100人拆解反應爐上的臨時屋頂、12人負責從冷卻池內移除燃料棒,其餘多數人力都用在輻射汙水處理上。由於無論哪種工作,員工一旦輻射曝露值超過一年標準,就必須撤下換人,因此輻射汙水嚴重拖緩其他問題的處理進度。

福島核電廠目前放射性汙水總量已經超過50萬噸,儲放在近千座汙水儲存槽中,放射性汙水也曾多次因為裂縫而外洩數百公噸。《美聯社》指出,1979年美國發生的三哩島事件,爐心融毀情況與日本類似,產生9千噸的輻射汙水,耗時14年才完全蒸發,但與福島汙水問題相比,根本是小巫見大巫。

目前東電從2大方向著手,一是耗資320億日圓,在4座反應爐與其汽輪機組周圍興建凍土牆,工程還在進行中;另外,東電也有「多核素去除設備(ALPS)」可吸收高輻射物質,反覆淨化輻射汙水,預計從下個月開始全面運轉,每日可淨化2千噸汙水,可望3月底前解決輻射汙水問題,但計畫能否順利是個未知數。

為了輻射汙水問題,日本估計未來還要投入2兆日圓,若加上拆解受損反應爐、移除燃料棒等除役費用,以及對周遭居民的補償,在這座永遠不會再有產值的核電廠上,預計還要再投入10兆日圓,與40年的善後時間。
